97色婷婷I国产福利网站I九九视频热I四虎在线观看视频I天天干,夜夜操I99久久99久久免费精品蜜臀I日韩欧美观看I亚洲精品a区I视频在线亚洲

貴州水城電廠項目煙囪外筒提前到頂

時間: 2025- 11- 26 信息來源: 水城電廠項目部 作者: 白天宇 字號:[ ] 分享:

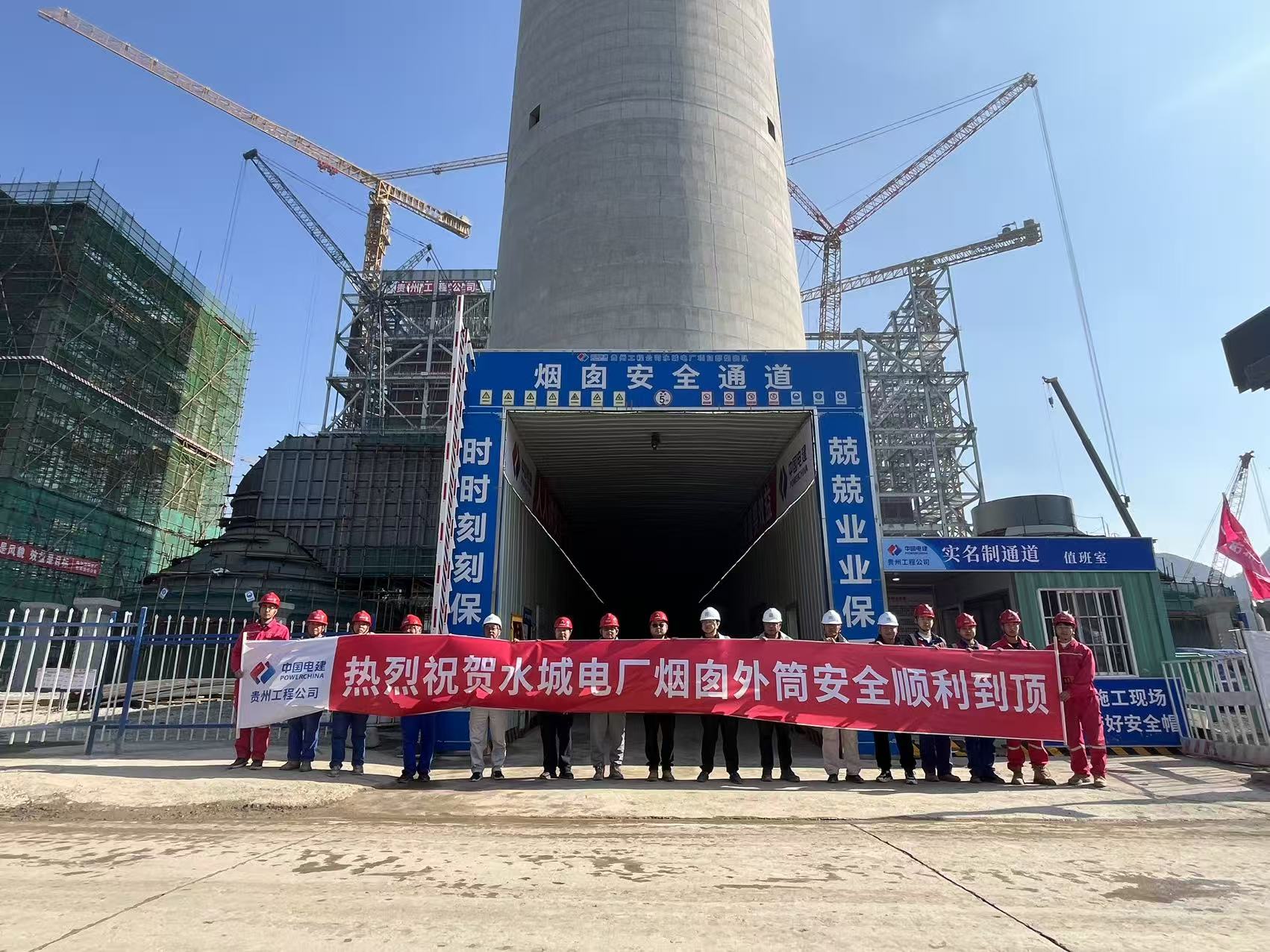

本網訊?11月26日,由公司承建的貴州能源水城2×66萬千瓦燃煤發電項目順利完成煙囪外筒結構封頂,較原計劃提前32天完成這一重大里程碑節點。此次筒壁施工的圓滿完成,標志著項目建設取得階段性勝利,為后續鋼內筒吊裝、鋼平臺安裝及內襯施工等工序創造了有利條件,也為項目整體推進提供了重要保障。

該煙囪外筒為全現澆鋼筋混凝土結構,設計頂標高203米,整個筒壁混凝土澆筑總量約6040立方米,共分136節依次澆筑。工程自2025年6月16日啟動首節澆筑以來,歷時164天,期間項目部克服了高空作業安全風險、復雜氣候環境影響以及物資供應協調等多重挑戰,通過科學組織、精細管理以及與各參建單位的相互配合,煙囪建設工作安全、優質、高效完成。

煙囪外筒的提前封頂,正是全體參建人員“艱苦奮斗、追求卓越”實干精神的生動寫照。這一成果不僅是水城電廠項目高效推進的例證,更為公司在大型燃煤發電項目建設領域樹立了新標桿。


【打印】 【關閉】
瀏覽次數:
